Un informe de la Contraloría General de la República del Perú ha revelado una «situación adversa» en la Municipalidad Distrital de Zúñiga, donde se ha ejecutado solo el 18.8% del presupuesto destinado a proyectos de inversión pública en 2025 hasta el 31 de julio.

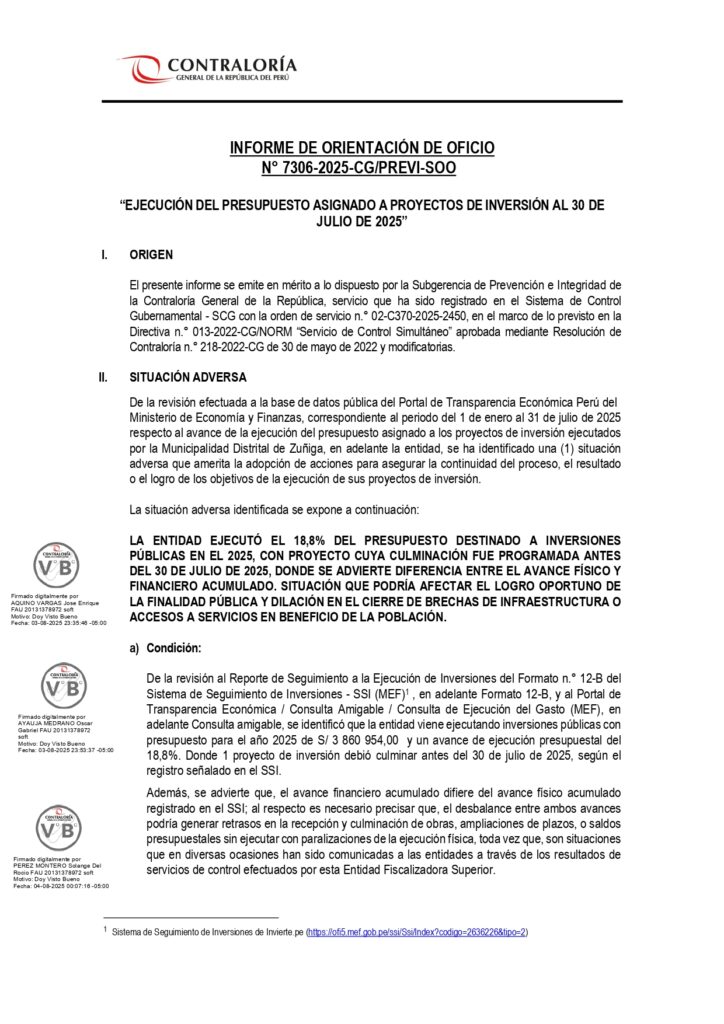

El informe de Orientación de Oficio N° 7306-2025-CG/PREVI-SOO, emitido el 3 de agosto de 2025, advierte que esta baja ejecución presupuestal podría afectar el logro oportuno de los objetivos públicos y la reducción de las brechas de infraestructura o de acceso a servicios para la población.

UN PROYEXTO CLAVE, CON RETRASO Y DESEQUILIBRIO

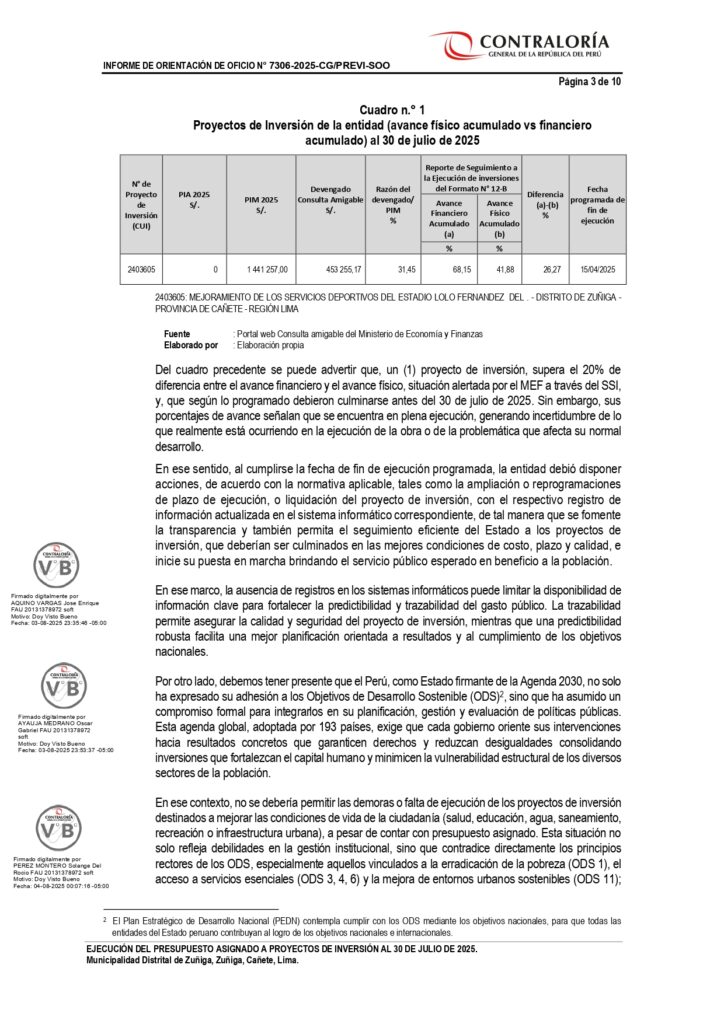

Uno de los hallazgos más relevantes se centra en un proyecto de inversión que debió culminar antes del 30 de julio de 2025: el «MEJORAMIENTO DE LOS SERVICIOS DEPORTIVOS DEL ESTADIO LOLO FERNANDEZ». Según la Contraloría, este proyecto aún está en ejecución.

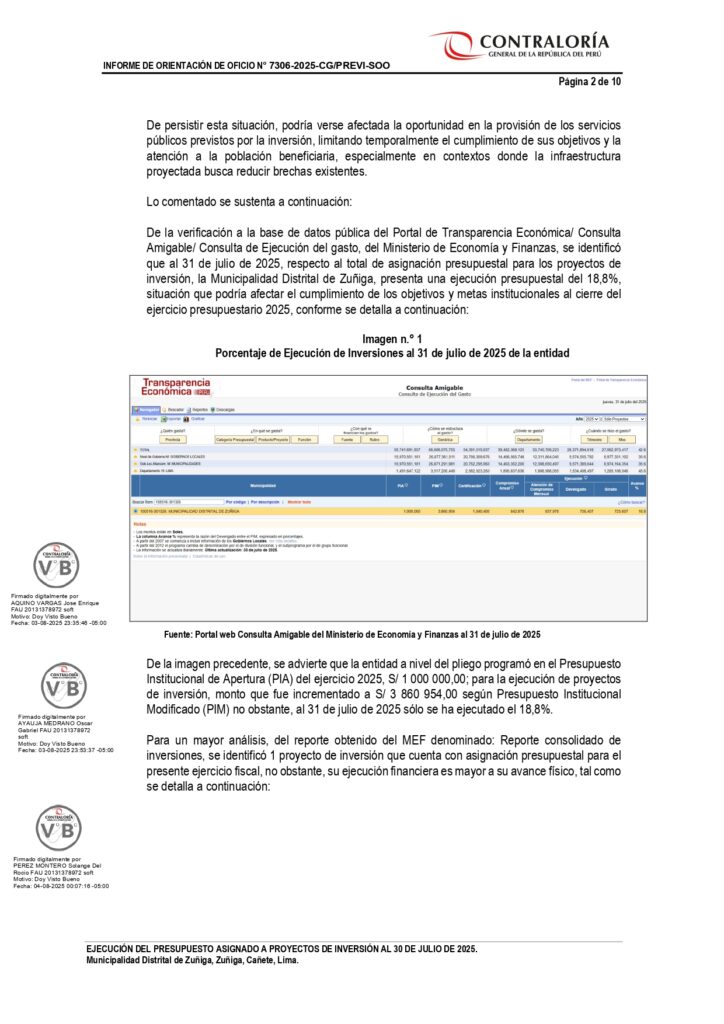

El informe señala una notable diferencia entre el avance físico y el avance financiero acumulado de esta obra, lo que podría generar retrasos, ampliaciones de plazos, o paralizaciones en la ejecución física a pesar de contar con presupuesto. Se advierte que este desequilibrio, que supera el 20%, crea «incertidumbre de lo que realmente está ocurriendo en la ejecución de la obra o de la problemática que afecta su normal desarrollo».

INSTAN A TOMAR ACCIONES CORRECTIVAS
La Contraloría ha recomendado al titular de la entidad que tome «acciones preventivas y correctivas» para asegurar la continuidad de los proyectos de inversión y el logro de sus objetivos. La entidad debe comunicar al Órgano de Control Institucional en un plazo máximo de cinco días hábiles las acciones adoptadas o por adoptar, adjuntando la documentación de sustento.
El informe también subraya que la inacción o lentitud en la ejecución de proyectos compromete el cumplimiento de los Objetivos de Desarrollo Sostenible (ODS) a los que el Perú se ha adherido, ya que el presupuesto no utilizado representa una oportunidad perdida para cerrar brechas históricas y mejorar la calidad de vida de la población.
